上海医院石材地面翻新怎么做?门诊大厅不停诊施工与防滑全解析

上海医院石材地面翻新怎么做?门诊大厅不停诊施工与防滑全解析不停诊施工与防滑全解析" />

医院是所有公共场所里石材地面损耗最快的一类:门诊大厅从早上七点排到下午四点,轮椅、平车、输液架的滚轮全天碾过同一片地面,含氯消毒液每天拖擦多遍,拖车、箱式电梯口的板材还要承受重载反复碾压。一两年下来,亮面变雾面、接缝磨出黑边、地面越拖越花。但医院又不能像商场那样一关几天做翻新——门诊照开、手术照做、急诊二十四小时运转,石材翻新只能在不停诊的前提下分区分段推进。本文把上海地区医院石材翻新的施工组织、工艺参数、防滑要求和价格行情讲清楚,供医院后勤、基建和物业部门参考。

一、医院石材地面为什么坏得快

  • 人流与器械碾压:门诊大厅高峰时段单位面积通行量远超写字楼,轮椅、平车、采血车的小硬轮点压强极大,主通道上先出现磨白带和细密划痕。
  • 消毒剂腐蚀:含氯消毒液、过氧乙酸等每天多次拖擦,持续腐蚀大理石晶面,表面发雾失光,严重的出现点状腐蚀坑,这是医院地面区别于其他场所的最大特点。
  • 水渍药渍渗入:输液区、采样窗口附近常有药水、碘伏洒落,渗入毛细孔形成黄斑、紫斑,普通拖擦无法去除。
  • 重载拖车碾压:后勤通道、电梯口板材被重载推车反复碾压,接缝崩边、局部空鼓,空鼓板踩上去有响声,继续恶化会断裂。
  • 旧蜡叠加发黄:部分医院多年沿用打蜡养护,蜡层叠打后发黄发花,鞋印越拖越明显,必须整体起蜡后重新评估。

二、不停诊施工怎么组织

医院翻新的核心不是工艺而是组织,的原则是"先保运行、再谈进度":

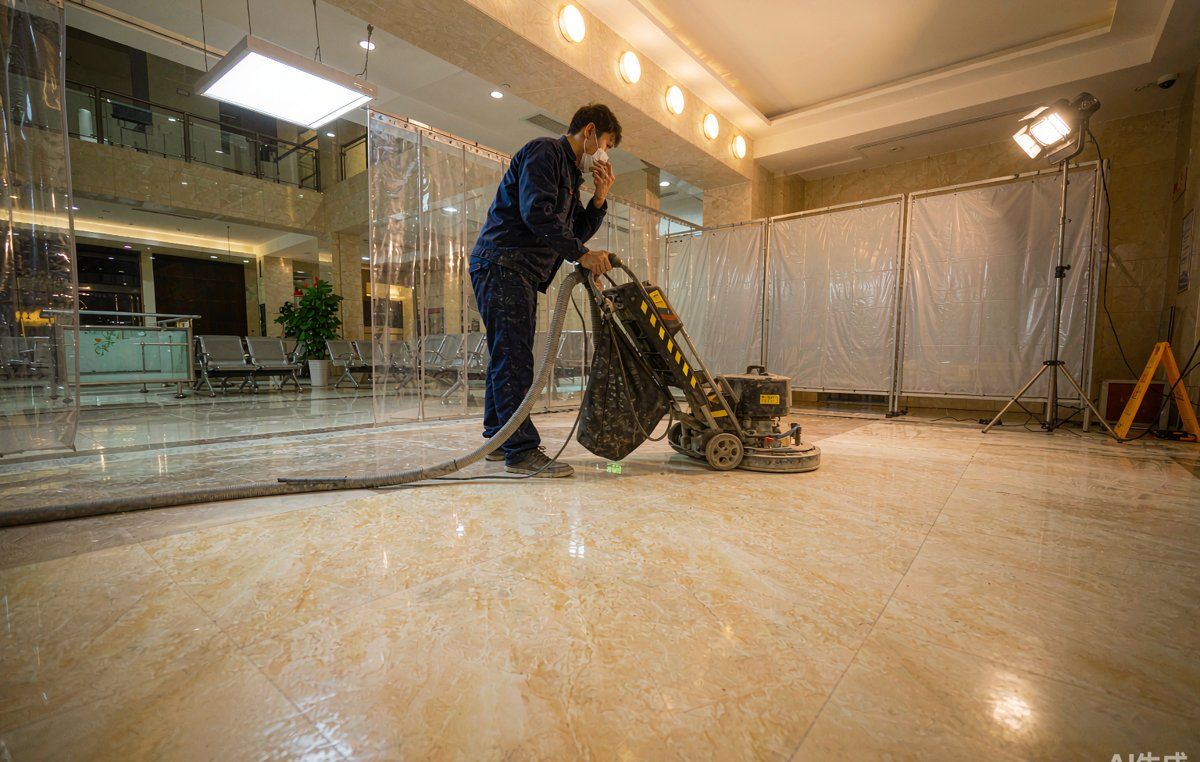

  1. 分区分时段推进:门诊大厅、急诊通道利用夜间和午间低峰施工,白天用可移动围挡封闭作业面,预留不小于三米的临时通行通道;住院部、行政区可整层封闭连续作业。每个区域施工前与护理部、保卫科确认动线,急诊绿色通道和消防通道全程不占用。
  2. 感染控制与防尘防噪:研磨采用湿法作业,随磨随吸,污水吸进密闭桶内带离院区,不在院内倾倒;切割、打磨等高噪工序安排在夜间,白天噪声大的设备不进门诊区;作业区地面铺设保护膜,防止泥浆污染公共区域。
  3. 分区验收开放:每完成一个区域,晶面静置养生后立即移交,当晚清理出通道,第二天该区域恢复正常通行。一千平方米门诊区域按此节奏约 7 至 10 天完成,全程不停诊。

需要提醒的是,医院项目进场前要做一次完整评估:空鼓板先注浆修复,接缝高低差先剪口整平,否则翻新做完,轮椅滚轮几个月又会把薄弱处磨出问题。

三、翻新与结晶的工艺参数

医院常用的大理石、水磨石地面翻新流程与商业项目一致,验收建议写进合同留数据:

  • 研磨:粗磨用 50 目、150 目磨片做剪口整平,中磨 300 目、500 目、1000 目逐级过手不跳目,精磨 2000 目、3000 目出光。两米靠尺检查相邻板材高低差不大于 0.5 毫米。
  • 光泽度:门诊大厅、走廊大理石结晶后不低于 85 度,水磨石不低于 75 度,同一区域测点极差不大于 5 度,用光泽度仪逐区检测并留记录。
  • 结晶:晶面剂配合钢丝棉在晶面机低速研磨成膜,环境温度 15 至 30 度效果最好,成膜后静置 30 分钟再开放通行。
  • 病变处理:药渍黄斑用除色药剂贴敷 12 至 24 小时;消毒剂腐蚀发雾区域视腐蚀深度做局部加深研磨;裂缝坑洞用云石胶修补后同色打磨。

四、防滑与防污是医院的硬指标

医院地面常年有水渍、消毒液残留,老人小孩多,防滑等级必须高于普通商场。卫生间入口、洗手池周边、检验科门口等易湿区域,翻新后湿态摩擦系数 BPN 应不低于 45,坡道、车库出入口不低于 60,用摆式仪检测留存数据。达不到的位置补做渗透型防滑处理,造价约 20 至 45 元每平方米,处理后外观基本不变。防污方面,翻新后滚涂渗透型防护剂,药水、茶水洒落及时擦除不留印;同时建议与保洁部门约定清洁规范——只用中性清洁剂,严禁用洁厕剂和消毒原液直接拖地,否则再好的晶面也会在几个月内被腐蚀掉。

五、价格与工期参考

  • 大理石翻新加结晶:90 至 130 元每平方米;水磨石翻新结晶:60 至 110 元每平方米;花岗岩翻新:70 至 120 元每平方米。
  • 仅晶面养护:15 至 25 元每平方米;起蜡加重新打蜡:15 至 30 元每平方米;防滑处理:20 至 45 元每平方米。
  • 空鼓注浆修复约 80 至 150 元每处,按实结算。
  • 工期:一千平方米门诊区域分区分段施工约 7 至 10 天;单层住院部或行政区约 3 至 5 天;单独晶面保养 1 至 2 个夜班。

医院项目多为询价比选,重点核对三点:报价是否含空鼓修复与边角手工处理、是否提供光泽度和防滑检测数据、夜间施工是否加价。漏项报价看着便宜,进场后一样要加回来。

六、常见问题解答

施工期间病人通行安全怎么保障?作业区全部围挡封闭,湿磨区域随做随吸不留积水,预留通道铺防滑垫并设置警示牌;夜间低峰段做主通道研磨,白天只做晶面等低噪低湿工序,全程不影响就诊动线。

消毒液拖地会不会把晶面很快腐蚀掉?常规稀释浓度的含氯消毒液短时接触影响有限,主要伤害来自高浓度原液和长时间浸泡。翻新后建议保洁使用中性清洁剂日常维护,消毒按院感规范执行,晶面可维持六到十二个月再补做一次。

手术室和检验科周边能施工吗?可以,但要避开有洁净等级要求的区域作业时段,与院感科共同确认围挡范围和通风方向,研磨污水密闭收集带离,不产生粉尘外溢。

旧蜡层很多年的医院地面怎么处理?先整体起蜡,再评估石面基础状态:基础尚可直接转结晶,磨损失光的做研磨翻新。直接在旧蜡上补结晶层附着不牢,几个月就剥落,这一步不能省。

周末能施工吗?可以,周六周日门诊人流相对少,是排主通道研磨的好窗口,多数医院项目把最重的粗磨工序集中安排在周末连做。

医院石材翻新考验的是不停诊条件下的施工组织能力,工艺之外,动线安排、院感配合和数据化验收同样重要。上海鹏发石材翻新公司成立于 1999 年,是中国石材养护十强企业,长期为上海各级医院提供门诊大厅、住院部大理石及水磨石地面的翻新结晶、防滑处理与年度养护服务,全部项目提供光泽度与防滑数据化验收,夜间与周末施工不影响正常诊疗,服务范围覆盖闵行、徐汇、普陀、嘉定、松江、浦东等上海全市区域。联系电话 13916831811。
