商场、购物中心的石材地面每天承受上万次踩踏,光泽度下降、划痕密布、局部失光是常态。按行业经验,客流密集的大堂石材每12~18个月就需要一次整体翻新。但商场几乎不可能为地面翻新停业一天,白天施工又影响顾客体验和商户经营。于是夜间施工、白天营业成了商场石材翻新的主流模式。夜间不停业施工不是简单把白天的工作挪到晚上,而是一套涵盖分区规划、围挡隔离、噪音粉尘控制、进度衔接的完整施工组织方案。上海鹏发石材翻新公司长期承接商场、写字楼夜间石材翻新项目,本文结合实际项目经验,把不停业施工的组织要点、工艺参数、工期和费用标准做一个系统梳理。
把翻新搬到夜间,主要基于三方面考虑:
因此,上海绝大多数商场物业在石材翻新的招标条件中就直接写明:施工须在非营业时段完成,噪音、粉尘、气味不得影响次日营业。

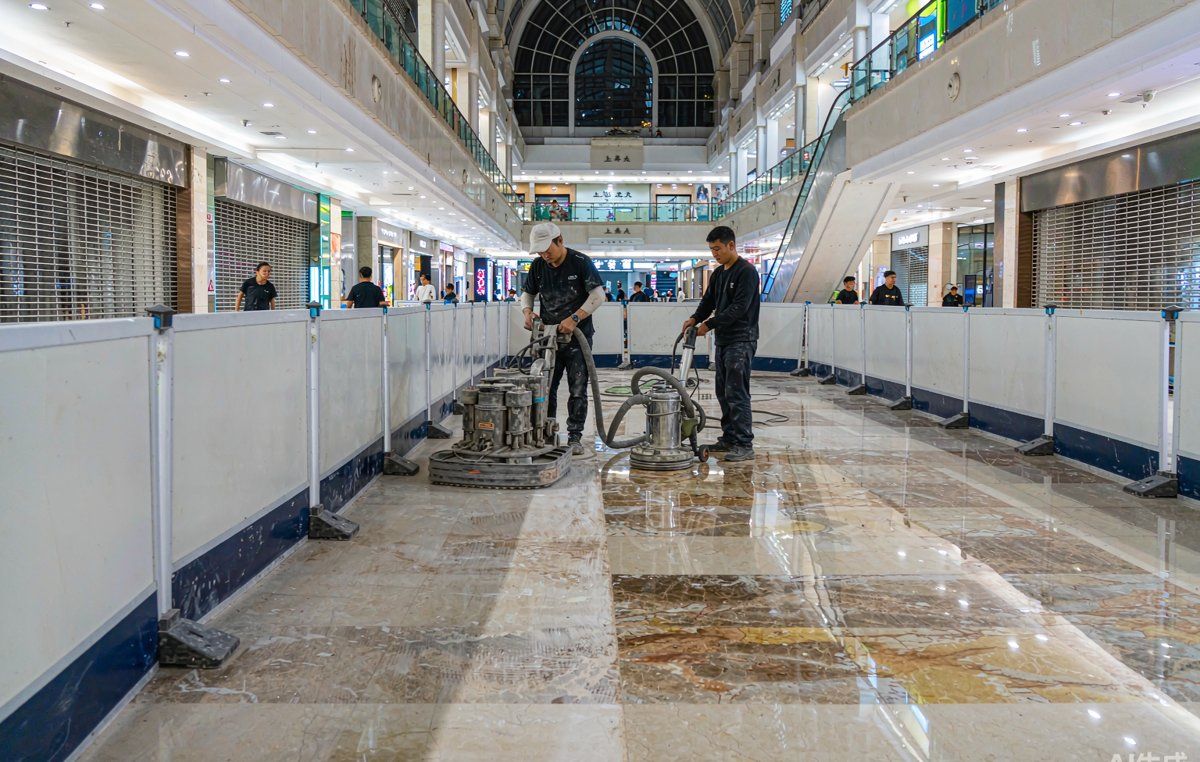

三个要素环环相扣:分区决定了围挡怎么摆,围挡决定了当晚能做多大面积,时段则倒逼施工方用足够多的设备和人力在6小时内完成当夜工序。
夜间施工能不能做到"第二天看不出昨晚干过活",关键在污染控制:
研磨工艺本身与白天施工完全一致:50目金刚石磨片粗磨找平,依次经150目、300目、500目、1000目、2000目、3000目逐级细磨,全程约6~8道工序,再进行晶面处理。完成后大理石地面光泽度可达85度以上、花岗岩90度以上,地面摩擦系数(摆值BPN)不低于45,美观与防滑兼顾。
以1000平方米商场大堂为例,夜间有效施工时间约6小时:单晚可完成研磨翻新150~200平方米,或晶面处理300~400平方米。分区流水作业下,整体翻新(研磨加修补加结晶)需5~7个晚上;仅做晶面养护复新需2~3个晚上;若含局部拆换空鼓石材、修补裂缝,再增加1~2晚。施工档期建议避开店庆、春节前等销售高峰,安排在销售淡季的周日至周四夜间,并提前一周与物业确定动线与围挡位置。
上海地区商场石材翻新夜间施工的市场价格大致如下,供预算参考:
结算方式通常为综合单价乘以实测面积,签约前施工方应在现场做小样测试,以实测光泽度和防滑指标确认效果后再批量施工,避免验收争议。
夜间施工会影响第二天正常营业吗?规范组织下不会。湿法研磨当夜完成并吸干积水,白天仅保留围挡与成品保护膜,地面可正常行走;已完工区域2小时后即可承受正常人流荷载。
围挡会不会影响商户客流?围挡按施工一段、让出一段的原则滚动布置,单段围挡时间不超过3晚,主入口和扶梯口始终开放,并设置清晰导向标识,实际客流影响可控。
能否只做局部翻新,不做整个大堂?可以。局部翻新按点位或分段计费,但新翻区域与旧地面会有光泽差,建议以通道为界分段翻新,观感过渡更自然。
翻新后的光泽度能维持多久?视客流而定。日均客流2万人次以上的大堂,晶面效果一般维持3~6个月,配合月度晶面养护合同可长期稳定在85度以上。
上海鹏发石材翻新公司1999年成立,中国石材养护十强企业,深耕商场、写字楼石材翻新与夜间不停业施工二十余年,提供免费现场勘测、小样测试与分段报价,服务热线13916831811,上海闵行、徐汇、普陀、嘉定、松江、浦东等全市区域均可上门施工。
